高级木工实际操作题

高级工实际操作题

试题一:制作圆形窗扇

1.使用材料及工具     杉木、松木等规格板材、铁钉;框锯、割锯、刀锯、细齿锯、长刨、短刨、光刨、轴刨、裁口刨、单线刨、圆边线脚刨、凿子、锤子、斧子或锤子、钢卷尺或八折尺、910角尺、450角尺、划线笔、墨斗、线勒子;

2.操作要点及注意事项

(1)制作圆形窗应选用木纹顺直、含水率不大于12%的木材。

(2)套样板划线配料时,应使窗梃料的木纹尽量长,不得有疖子、斜纹和裂缝;窗棂料的榫头、榫眼应避开疖子和斜纹。窗梃料的长度要放足余量,以满足高低缝搭接的长度要求。

(3)制作窗梃时先用细齿锯留半线锯割成型,然后用轴刨将窗梃内边刨修光滑。

(4)窗梃刨好后,即可划出榫眼线、线脚线及窗梃间连接的榫槽位置线。

(5)窗梃料的连接,一般采用带榫高低缝中间加木销,或斜面高低缝中间加木销的方法。木销的的两个对角应在窗梃的中线上,即窗梃的连接缝上。另两个角的倾斜方向应于其所在的窗梃榫头方向一致,不得装反。

(6)制作企口缝榫、槽时,榫头和凹槽的外边线应留半线,结合面处不留线;斜面锯割时,外口留半线,里口不留线。

(7)用斜凿按线脚位置沿圆弧刻一条痕,然后用特制的圆边线脚刨刨削窗梃内周边的线脚。如无圆边线脚刨,只能用凿子慢慢凿,再用木挫修整,砂纸磨光。

(8)对短接窗棂,应按窗棂全长刨削成型,然后根据相应安装尺寸,锯为短窗棂,并按序编号,以便于拼装。

(9)窗棂与窗梃间采用半榫、飘肩结合,飘肩要根据样板划线进行锯割。

(10)拼装时,先将窗羚棂拼装成型,四块窗梃两两相连。然后将窗棂与连成一体的两块窗棂榫接,后将另两块连成一体的窗梃拼装上去,并用木销棒紧。在榫头、榫眼、凹槽、木销、高低缝结合处要涂胶加固。

(11)窗扇拼装成型后,应按大样进行校核。静置24h后,修整接头,细剥净面。

3.考核项目及平分标准

考核项目及评分标准

序号



考核项目



检查方法



侧数



允许偏差



评分标准



满分



得分



1



放样



目测尺量



任意



+1㎜



超过要求每点扣2分



10







2



外型断面尺寸



尺量



6个



+2㎜



超过要求,每点扣1分



6







3



窗梃接法



目测



任意







接法合理不松动,不符合要求每点扣3分



8







4



榫肩、榫眼



塞尺



任意



0.3㎜



超过要求每点扣2分



8







5



玻璃芯子



尺量



4个



+1㎜



每超过0.5㎜,扣1分



6







6



玻璃铲口



目测



任意







角度不准有二口、毛刺,每点扣2分



6







7



平整度





托板塞尺



2个



1㎜



超过要求,每点扣4分



8







8



光洁度





目测



任意







有毛刺、雀斑、创痕、锤印,每点扣1分



8







9



翘曲开裂





目测尺量



1个



2㎜



每超过0.3㎜,扣2分



10







10



工艺操作规程

















错误无分,局部有错误扣19分



10







11



安全生产















有事故无分,有事

故苗子扣1~4分



5







12



文明施工















不做落手清扣5分



5







11



工效















根据项目,按劳动定额执行。低于定额90%本项无分,在定额90%~之间酌情加分,超过定额酌情扣1~3分



10







试题二:制作安装木扶手弯头

#p#分页标题#e#

1.使用材料及工具       水曲柳、柚木或樟木等规格木材;木螺钉、扁铁;框锯、割锯、细齿锯、长刨、短刨、光刨、轴刨、凿子、斧子或锤子、钢卷尺或八折尺、910角尺、450角尺、划线笔、墨斗、线勒子等

2.操作要点及注意事项

(1)扶手及扶手弯头用料应为硬木,并必须经干燥处理,含水率一般不超过5%,以免收缩开裂。

(2)木扶手制作前,必须按设计要求作出扶手的横断面样板。先将扶手底刨平刨直,划出中线,在两端对好样板划出断面,然后刨出底部木槽,再用线角刨依顶头的断面线刨成型。刨时应留半线。

(3)制作弯头首先要根据楼梯坡度或楼梯三角板放出样板。栏杆间距在200㎜以内时,可整只制作;大于200㎜时,可以断开制作。

(4)制作扶手弯头的整料应先斜纹出方,然后放线,用小锤锯成毛坯,用斧斩成基本形状。

(5)制作扶手弯头时,一般先将底面做准,然后把扶手样板套在顶头划线。用一字刨刨平成型,并注意留线。

(6)扶手安装一般由下向上进行。先将每段直扶手与相临的弯头连接好,然后放在铁板上进行整体连接。

(7)在混凝土栏板上安装扶手时,垫板应于木砖钉牢,垫板接头应做按榫。

(8)在铁栏杆上安装扶手时,应按设计要求标高在墙上弹出坡度线,预埋好木砖或稳固法兰盘,然后将木扶手与法兰盘固定牢固。

(9)安装靠墙扶手时,应按设计要求标高在墙上弹出坡度线,预埋好木砖或稳固法兰盘,然后将木扶手与法兰盘固定牢固。

(10)弯头和扶手连接处应设在第一踏步的上半步和下半步之外。弯头和扶手安装完成后,接头间要修平,外观要通顺光滑。

3.考核项目及平分标准

序号



考核项目



检查方法



侧数



允许偏差



评分标准



满分



得分



1



制作扶手弯头



目测



任意







用料合理、尺寸正确,形状按设计要求



20







2



安装扶手弯头



目测



任意







平整、接缝严密、安装牢固



20







3



扶手纵向弯曲



拉线尺量



2个



4㎜



每超0.5㎜,扣5分



10







4



安装扶手



目测



任意







平整牢固,与上下弯头结合良好



10







5



光洁度



目测



任意







有毛刺、雀斑、锤印,每点扣2分



10







8



工艺操作规程















错误无分,局部有误扣1~9分



10







9



安全生产















有事故无分,有事故苗子扣1~4分



5







10



文明施工















不做落手清扣5分



5







11



工效















根据项目,按劳动定额执行。低于定额90%本项无分,在定额90%~之间酌情加分,超过定额酌情扣分



10







试题三:支模板(制安柱、梁、板节点木模板)

#p#分页标题#e#

1.使用材料及工具:方木楞、五合板及各种铁钉由考前统一配发,个人领取。操作过程中所需工具全部由考生备齐(主要有框锯、羊角锤、双刃斧、墨斗及划线工具)。

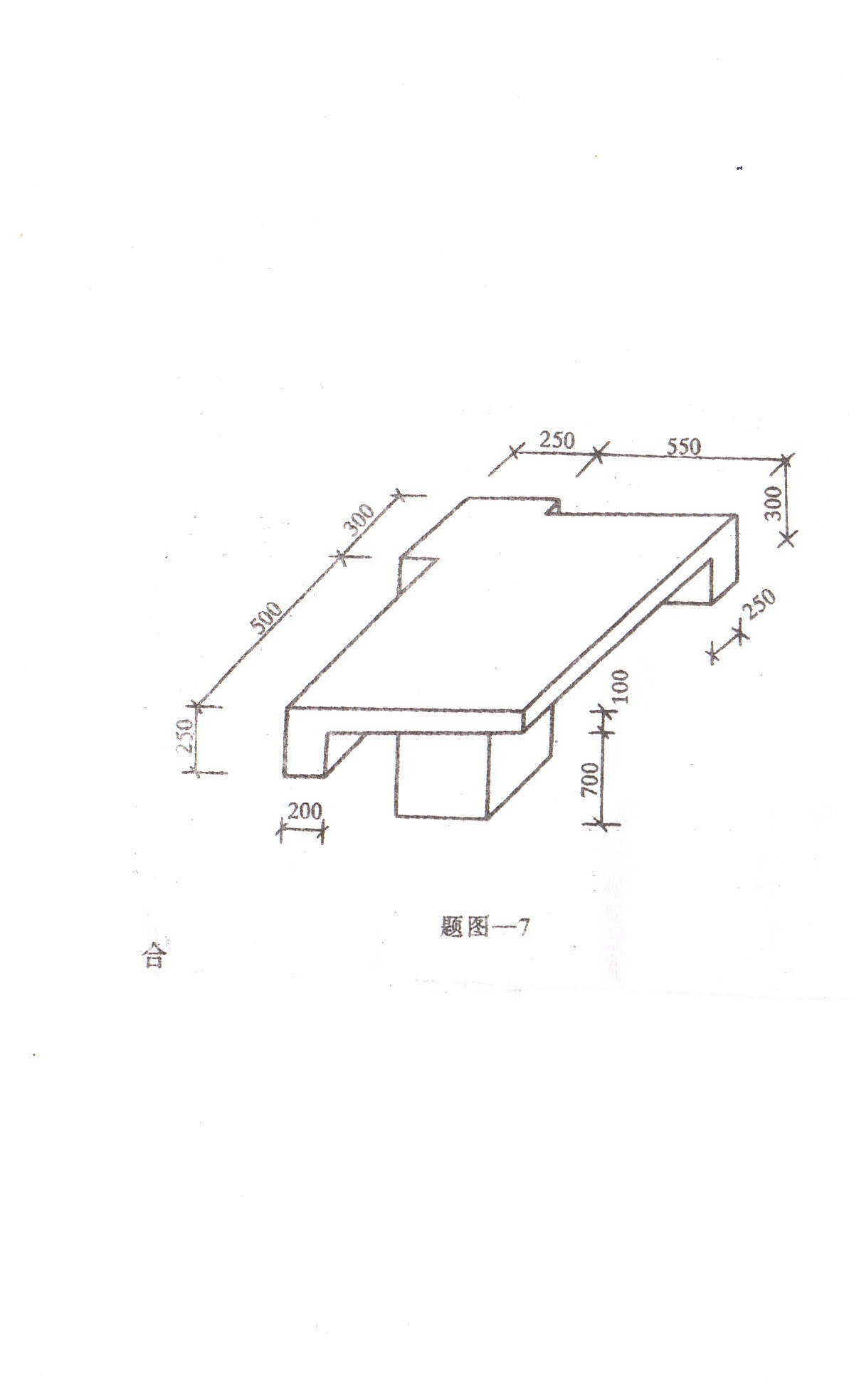

2.题目内容 :柱、梁、板节点如下图所示,所提供的规格材、五合板、铁钉等材料,自备工具。自行设计、制作安装节点木模板。

高级木工实际操作题


3.时间要求 : 限在4h内完成全部操作。

4.操作要点及评分标准:结构设计合理;工具不损坏,不借用;材料不余缺。考核评分标准见下表

序号



考核项目



检查方法



允许偏差



评分标准



满分



得分



1



放样



尺量



+1㎜



任意测点,超过者每点扣2分



10







2



配制模板



尺量



-3㎜



测5个点,超过者每点扣2分



10







3



配制支撑



尺量



-5㎜



测5个点,超过者每点扣2分



10







4



垂直度



仪器测



+2㎜



测5个点,超过者每点扣2分



10







5



模板水平



水平尺



+2㎜



测5个点,超过者每点扣2分



10







6



模板尺寸



尺量



+3㎜



任意测点,超过者每点扣2分



10







7



支撑牢固



目测



牢固



受力不合理,有松动扣2-8分



10







8



工具材料





目测



准确



工具不全,材料有余缺扣2-8分



10









8





操作规程











错误无分,局部有误扣1~5分



5







9



安全生产











有事故无分,有事故苗子扣1~5分



5







10



文明施工











不文明,不做落手清扣1-5分



5







11
